30 秒先看重點

預售屋付款流程怎麼走、預售屋訂金、簽約金與開工款是多少、預售屋訂金或預約金、預售屋簽約金。

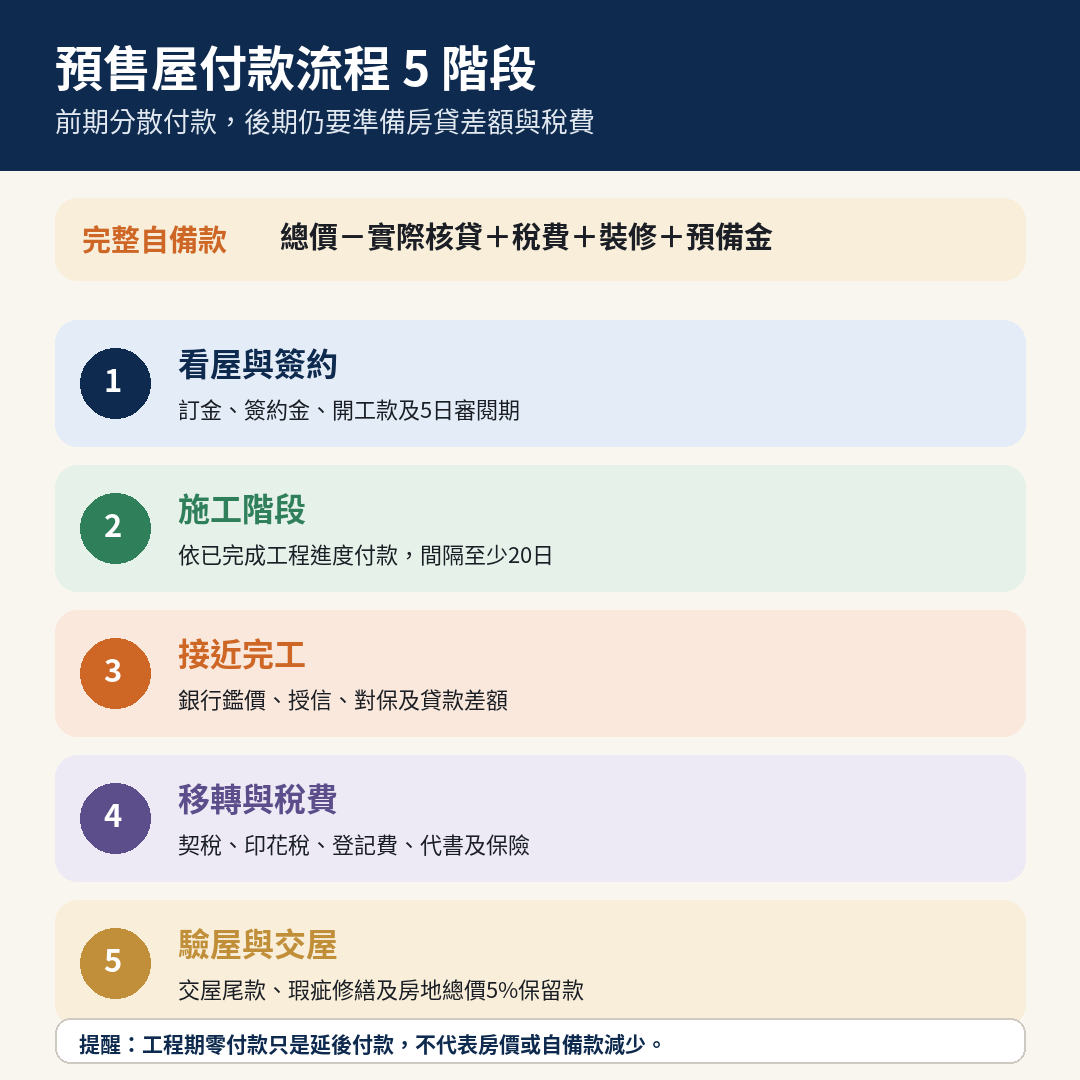

預售屋付款流程五階段與自備款規劃

預售屋付款通常分為簽約前與簽約、施工工程款、接近完工申請房貸、產權移轉與稅費,以及驗屋交屋五個階段。**預售屋只是把部分自備款分散到施工期間,不代表房屋總價、稅費或最後所需現金比較少。真正要準備的自備款,應以「房地總價減去銀行實際核貸金額」,再加上稅費、登記、代書、保險、裝潢與緊急預備金計算。

所有付款比例、日期及工程進度,均應以正式契約所附的【付款明細表】為準。建商廣告中的「低首付」或「工程期零付款」,只代表付款時點調整,不等於房價減少或銀行保證足額貸款。

預售屋付款流程怎麼走?

完整流程可分為五個付款階段,每個階段都應核對付款條件及正式文件。

付款階段常見款項付款前應確認
看屋、議價與簽約訂金、簽約金、開工款標的、總價、審閱期、退款及履約擔保
施工期間工程款工程進度已完成、付款間隔及收款帳戶
接近完工房貸申請、鑑價、對保最終核貸金額、利率、年限及差額
所有權移轉契稅、印花稅、登記費及代辦費稅費明細、移轉期限及抵押權設定
驗屋與交屋交屋款、貸款撥款、保留款瑕疵修繕、複驗、文件與鑰匙點交

一般流程為:

  1. 看屋並確認房屋、土地及車位條件。

  2. 支付訂金或類似款項,取得書面契據。

  3. 取得至少5日契約審閱期。

  4. 正式簽約並依約支付簽約金及開工款。

  5. 施工期間按工程進度支付工程款。

  6. 建案接近完工後申請房貸。

  7. 銀行鑑價、審核及辦理對保。

  8. 取得使用執照後辦理稅費及所有權移轉。

  9. 驗屋、記錄瑕疵並完成複驗。

  10. 銀行撥款、支付交屋款並正式點交。

資金規劃提醒:簽約初期款、工程款與交屋款只是付款時間不同。真正的完整自備款,仍要以房地總價扣除銀行實際核貸金額後,再加上稅費、登記、代辦、保險、裝潢與緊急預備金計算。

房貸利息原則上自金融機構核撥貸款後由買方負擔;但依現行預售屋定型化契約規範,在賣方通知的交屋日前所產生的利息,應由賣方返還買方。因此,不能只用「入住日」判斷房貸何時開始產生成本。

預售屋訂金、簽約金與開工款是多少?

法律沒有規定全國統一比例,應以個別建案的書面契據與付款明細表為準。

  • 訂金金額沒有統一標準

  • 簽約金不一定固定一成

  • 開工款依契約日期或條件

  • 三者通常列入房地總價

  • 付款帳戶要與文件一致

  • 每筆款項都要取得收據

預售屋訂金或預約金

建案在看屋、議價或選戶階段,可能使用「訂金」、「預約金」、「小訂」或其他名稱。

依【平均地權條例】第47條之3,銷售預售屋或新建成屋者收取定金或類似款項時,應以書面契據確立買賣標的及價金等事項,並不得約定:

  • 保留出售權。

  • 保留是否簽訂正式契約的權利。

  • 其他不利於買方的事項。

書面契據至少應確認:

  • 建案及房屋標的。

  • 棟別、樓層、戶別及車位。

  • 預定成交總價。

  • 土地、房屋及車位價格。

  • 款項名稱與金額。

  • 是否抵充房地總價。

  • 未正式簽約時如何返還。

  • 正式簽約日期及程序。

  • 雙方其他重要權利義務。

行政院函釋曾指出,預約單約定買方未如期補足定金或簽約即沒收訂金,可能屬不利買受人的約定。買方在付款前仍應完整閱讀文件,保留收據及匯款紀錄,不要只接受「可以退」或「一定不能退」的口頭說法。

預售屋簽約金

正式簽約前,建商應提供至少5日契約審閱期。買方應將契約及全部附件帶回審閱,不宜在接待中心當場被要求放棄或縮短。

簽約前確認:

  • 原支付訂金是否抵充簽約款。

  • 房屋、土地及車位價格是否分別記載。

  • 付款明細是否列明金額、日期及工程條件。

  • 預定貸款金額是否具體。

  • 履約擔保方式及證明文件。

  • 使用執照、所有權移轉及交屋期限。

  • 貸款不足、延遲完工與違約處理。

  • 廣告、平面圖及建材設備表是否列為附件。

預售屋開工款

開工款通常依契約所定的開工條件或日期支付。簽約款與開工款不受工程款每次間隔20日以上的限制,但仍應在付款明細中清楚列明。

訂金、簽約金及開工款通常都是房地總價的一部分,不應在總價之外重複收取。付款前應確認收款帳戶、公司名稱及履約擔保文件是否一致。

預售屋頭期款要準備多少?

不能只看簽約初期款,應以最終核貸結果計算完整自備款。

預售屋買方的現金需求可分為:

  1. 房價自備款

  2. 交易稅費與登記費

  3. 貸款與保險費用

  4. 客變、家具及裝潢

  5. 緊急預備金

可用以下公式估算:

預售屋完整自備款=房地總價-銀行實際核貸金額+買方稅費與交易費用+裝潢家具預算+緊急預備金

例如房地總價1,500萬元,若銀行實際核貸75%:

  • 房貸金額:1,125萬元。

  • 房價自備款:375萬元。

  • 另加契稅、印花稅、登記費、代辦費、銀行費用、保險、管理費預收款及裝潢等。

若交屋時只核貸70%:

  • 房貸金額:1,050萬元。

  • 房價自備款:450萬元。

  • 相較原估計,需要再增加75萬元。

因此,簽約時即使只繳少量訂金,也不代表最後只需準備少量自備款。

預售屋頭期款可以辦理房貸嗎?

房屋尚未完工及設定抵押權前,訂金、簽約金與工程款通常不能直接由該屋房貸支付。

買方可能以存款、家庭資金、信貸或其他方式籌措前期款項,但使用信貸須注意:

  • 增加每月還款壓力。

  • 增加個人負債比。

  • 可能影響房貸核准金額。

  • 可能提高房貸利率或降低成數。

  • 工作或收入變動時風險更高。

預售屋在簽約後原則上不能任意換約轉售。自2023年7月1日起簽訂的預售屋或新建成屋買賣契約,除法定親屬或經主管機關核准的特定情況外,買方不得將契約讓與或轉售第三人。

因此,不應把「之後換約賣掉」當成資金不足時的一般退場方式。

預售屋工程款要怎麼付?

除簽約款與開工款外,工程款應依已完成的工程進度收取,每次付款間隔至少20日。

現行【預售屋買賣定型化契約應記載及不得記載事項】規定:

  • 工程款應按照付款明細表。

  • 付款條件應對應已完成的工程進度。

  • 應在該工程完成後通知繳款。

  • 每次付款間隔應在20日以上。

  • 若賣方沒有依工程進度約定付款,買方可於工程全部完工時一次支付。

按工程進度付款

契約可能使用的工程里程碑包括:

  • 地下室基礎工程完成。

  • 某層樓板完成。

  • 結構體完成。

  • 上樑完成。

  • 外牆或門窗工程完成。

  • 機電或室內工程完成。

  • 取得使用執照。

以上只是可能的契約階段,不代表所有建案皆使用相同名稱或順序。

買方收到付款通知時應確認:

  • 通知書所列工程階段。

  • 工程是否已實際完成。

  • 付款明細表是否有該期款項。

  • 上一期付款距離是否達20日。

  • 金額與契約是否相同。

  • 匯款帳戶是否為正式指定帳戶。

按固定期數繳工程款

建商可將工程款拆成多期,但每一期仍應對應已完成的工程進度,不能只用每月固定日期而不管實際施工狀況。

工程期零付款

「工程期零付款」通常是把原本施工期間應付的部分款項延後到:

  • 結構完成。

  • 使用執照核發。

  • 所有權移轉。

  • 驗屋或交屋。

它不是免繳工程款,也不是房地總價減少。買方需要評估後期是否能一次準備較大的資金。

預售屋房貸什麼時候申請?

通常在建案接近完工或取得使用執照前後辦理,最終核貸會重新審查。

一般房貸流程:

  1. 建商或代銷通知辦理房貸。

  2. 比較建商配合銀行及自行洽詢銀行。

  3. 提供所得、財力、負債及信用資料。

  4. 銀行進行房屋鑑價。

  5. 審查買方的授信條件。

  6. 核定金額、利率、年限及寬限期。

  7. 買方完成對保。

  8. 辦理所有權移轉與抵押權設定。

  9. 銀行依契約條件撥款。

  10. 買方依貸款契約開始還款。

現行定型化契約規定,買方若取得較低利率或更有利條件,可以變更貸款金融機構;除政府優惠貸款外,買方應在賣方通知辦理貸款日起20日內辦妥對保手續。

簽約時所寫的「預定貸款金額」,不是銀行的最終承諾。交屋時銀行仍會依當時的:

  • 房屋鑑價。

  • 買方收入。

  • 信用紀錄。

  • 其他負債。

  • 貸款政策。

  • 建案與房屋條件。

重新審核。

預售屋房貸成數不足怎麼辦?

要先判斷不足原因是不可歸責雙方、可歸責建商,還是可歸責買方。

現行定型化契約針對「由賣方洽定的貸款金額少於預定貸款金額」設有以下處理方式。

不可歸責於買賣雙方

若差額在預定貸款金額30%以內:

  • 賣方應同意以原承諾貸款相同年限及條件,讓買方分期清償差額。

若差額超過預定貸款金額30%:

  • 賣方應按原承諾貸款利率計算利息。

  • 由買方分期清償。

  • 清償期間不得少於7年。

  • 買賣雙方也可選擇解除契約。

這裡的30%,是以「原預定貸款金額」為計算基準,不是房地總價30%。

可歸責於賣方

  • 差額應由買方按原承諾貸款相同年限及條件分期清償。

  • 若賣方無法補足不足部分,買方有權解除契約。

可歸責於買方

例如買方簽約後:

  • 增加大量信貸。

  • 發生信用異常。

  • 收入中斷。

  • 無法提供貸款文件。

  • 個人負債大幅增加。

買方應在接到通知後的約定期限內一次補足差額,且該期限不得少於30日;經賣方同意,才能改用分期方式。

貸款不足是否可直接解除契約,不能只看差額大小,仍要確認貸款安排、原因及契約內容。

預售屋交屋前還有哪些稅費?

除了房價,買方還需準備契稅、印花稅、登記費、代辦費及貸款費用。

費用項目計算或收費方式
契稅房屋核定契價×6%,不是房地成交總價×6%
印花稅持憑辦理移轉登記的公契金額×1‰
所有權移轉登記費土地申報地價及房屋核定契稅價值×1‰
抵押權設定登記費設定權利價值×1‰
地政士代辦費依報價與服務項目
書狀及謄本費依申請項目與數量
火災及地震基本保險依銀行及保險方案
銀行費用鑑價、徵信、開辦及其他費用
管理費預收款依社區及契約
客變與追加工程依實際變更結算
水電瓦斯相關費用依契約及公用事業規定

依現行預售屋定型化契約:

  • 所有權移轉登記規費。

  • 印花稅。

  • 契稅。

  • 代辦手續費。

  • 貸款保險費及買方相關附加費用。

原則上由買方負擔。

土地增值稅原則上由賣方負擔。起造人為賣方時,建物所有權第一次登記規費及代辦手續費由賣方負擔。

稅費計算以稅捐機關及地政機關核定為準,不宜只按照房地成交總價自行估算。

預售屋交屋款與交屋保留款是什麼?

交屋款是尾款與相關結算;驗屋發現瑕疵時,買方可從自備款保留房地總價5%。

預售屋交屋款

交屋階段可能包含:

  • 未付清房地尾款。

  • 銀行房貸撥款。

  • 房貸不足差額。

  • 面積誤差找補。

  • 客變追加或退減款。

  • 契稅及登記規費。

  • 代辦與銀行費用。

  • 管理費預收款。

  • 瓦斯裝錶或其他契約費用。

銀行撥款不一定足以支付全部交屋款。核貸不足、稅費與裝修支出通常仍需買方自行準備。

交屋保留款

驗屋時,建商應提供驗收單。發現瑕疵時應:

  1. 將瑕疵位置及內容寫入驗收單。

  2. 註明修繕期限。

  3. 拍照或錄影保存。

  4. 完成修繕後安排複驗。

  5. 複驗合格後支付保留款。

買方有權從自備款保留【房地總價5%】作為交屋保留款,待完成修繕並由雙方複驗合格後支付。

注意:

  • 計算基準是房地總價,不是只有房屋價款。

  • 保留款應從自備款中保留。

  • 不應被列入銀行貸款以削弱買方保障。

  • 建商應在交屋前完成契約約定的瑕疵修繕。

  • 不得以一般保固程序取代交屋前修繕義務。

  • 不得不當限制買方只能驗屋一次。

2026年行政院消保處查核仍發現部分契約將房地總價5%錯寫成房屋總價5%,或要求買方先接收有瑕疵房屋,再進入保固程序。簽約時應逐點核對。

總價1,500萬元的預售屋怎麼試算?

以下僅為示意,不代表市場固定比例或銀行承諾。

假設:

  • 房地總價:1,500萬元。

  • 銀行最終核貸:75%。

  • 房價自備款:25%。

可能的示意安排:

付款階段假設比例試算金額
訂金、簽約金及開工款10%150萬元
施工工程款10%150萬元
交屋自備款5%75萬元
銀行房貸75%1,125萬元
房地總價100%1,500萬元

另需準備:

  • 契稅。

  • 印花稅。

  • 所有權移轉及抵押權設定登記費。

  • 地政士及銀行費用。

  • 火災與地震基本保險。

  • 管理費預收款。

  • 客變、家電、家具及裝潢。

  • 搬家及緊急預備金。

若最終只核貸70%,房價自備款會由375萬元增加到450萬元。因此,買方應以較保守的貸款成數試算,不宜只依建商廣告的預估成數安排資金。

為什麼預售屋付款壓力看起來比較小?

因為付款時間被拉長,不是總成本降低。

相較成屋通常在較短期間完成簽約、貸款與交屋,預售屋可能把部分自備款分散到數年的施工期。

優點:

  • 有較長時間累積自備款。

  • 工程款可分期支付。

  • 搬家與裝修可提早規劃。

  • 不必在短時間內支付全部自備款。

風險:

  • 完工時間可能跨越數年。

  • 房貸利率可能變動。

  • 銀行授信政策可能調整。

  • 收入與工作狀況可能改變。

  • 房屋鑑價可能低於成交價。

  • 工程期零付款使後期資金集中。

  • 原則上不能任意換約轉售。

真正要評估的不是簽約時能否付出第一期,而是完工時是否有能力支付剩餘自備款、稅費及房貸。

預售屋履約擔保有哪些方式?

現行契約要求預售屋必須採用法定履約擔保方式之一。

截至2026年7月29日,目前正式生效的契約文字列有五種履約擔保機制:

  1. 不動產開發信託。

  2. 價金返還之保證。

  3. 價金信託。

  4. 同業連帶擔保。

  5. 公會辦理連帶保證協定。

買方應確認:

  • 契約勾選哪一種。

  • 提供哪一家金融機構或擔保公司。

  • 有無證明文件或契約影本。

  • 款項應匯入哪個帳戶。

  • 實際保障是續建、價金返還或資金管理。

  • 哪些費用或風險不在保障範圍。

2026年5月14日,行政院消保會通過強化履約擔保的修正草案方向,包括要求揭示專戶名稱與帳號、買方價金原則上直接匯入專戶等。但截至本文更新日,查到的官方資料仍以「修正草案」說明,尚不應直接視為已正式公告生效。

簽約時應確認當日最新公告版本;若未來新制已生效,應依新規定審閱契約及匯款帳戶。

建商延遲完工或延遲交屋怎麼辦?

應依契約的開工、使用執照及通知交屋期限計算責任。

未依約開工或取得使用執照

現行定型化契約規定,賣方超過契約約定期限仍未開工或取得使用執照:

  • 每逾一日,按買方已繳房地價款,以每日萬分之五單利計算遲延利息。

  • 逾期三個月仍未開工或未取得使用執照,視同賣方違約。

買方依違約條款解除時,賣方原則上應:

  • 退還已繳房地價款。

  • 退還應付遲延利息。

  • 依契約賠償違約金。

  • 違約金不得低於房地總價15%。

  • 若違約金超過買方已繳價款,以已繳價款為限。

取得使用執照後未依期通知交屋

賣方應在領得使用執照後6個月內通知買方交屋。

未依期通知時:

  • 每逾一日,按已繳房地價款每日萬分之五單利計算遲延利息。

  • 賣方仍應在交屋前完成契約約定的房屋瑕疵及未盡事項。

建商不得將對保、貸款撥付等時程任意排除在6個月期間之外。2026年消保處查核仍發現此類不當條款。

建商要求加價才能交屋

房地總價已在契約中確定時,建商原則上不能只因原物料上漲、缺工或成本增加,就片面要求買方加價或解除契約。

遇到此類情況:

  • 不要立即簽署加價或解約同意書。

  • 保存通知、對話及其他證據。

  • 以書面要求依原契約履行。

  • 向建案所在地地政局處或消費者服務中心申訴。

  • 金額重大時請律師評估。

預售屋付款逾期會怎麼處理?

逾期5日可能開始計息,但建商不能因短期遲延立即解除契約。

依現行定型化契約:

  • 買方逾期達5日仍未繳清期款,逾期部分按每日萬分之二單利計算遲延利息。

  • 逾期2個月,或使用執照核發後逾1個月仍不付款或不繳遲延利息,賣方才可書面催繳。

  • 催繳通知送達後7日內仍未繳,才依契約違約條款處理。

  • 買方違反付款條件時,賣方得沒收的違約金最高不得超過房地總價15%,且不得超過買方實際已繳價款。

行政院消保處另說明,未提供貸款文件或未繳規費、代辦費等,不應一概被擴張解釋為違反「付款條件及方式」,並直接作為沒收價款或解除契約的理由。

預期無法按時付款時,應提早以書面與建商協商,不要等到收到催繳或存證信函才處理。

預售屋簽約前要檢查哪些付款項目?

付款明細表、房貸不足、履約擔保及交屋保留款都要逐項核對。

  • ☐ 已取得至少5日契約審閱期
  • ☐ 訂金、簽約金及開工款均列入房地總價
  • ☐ 每期付款日期、金額及工程條件明確
  • ☐ 工程款依已完成工程進度收取
  • ☐ 除簽約款及開工款外,每次付款間隔至少20日
  • ☐ 房屋、土地及車位價格分別記載
  • ☐ 預定貸款金額清楚
  • ☐ 貸款不足的責任及處理方式完整
  • ☐ 履約擔保方式及證明文件齊全
  • ☐ 匯款帳戶與正式文件一致
  • ☐ 開工及取得使用執照期限明確
  • ☐ 所有權移轉期限明確
  • ☐ 通知交屋期限明確
  • ☐ 驗屋及房地總價5%保留款權利完整
  • ☐ 契稅、印花稅、登記費及代辦費負擔明確
  • ☐ 客變追加、退減與結算方式明確
  • ☐ 廣告、平面圖及建材設備表列為契約附件
  • ☐ 沒有要求買方放棄驗屋或先付清才可驗屋
  • ☐ 已查詢建案契約備查及實價登錄資訊
  • ☐ 已了解契約原則上不能任意換約轉售

高雄房仲如何看待預售屋付款規劃?

預售屋最容易低估的不是第一期款,而是完工時集中出現的資金需求。

以【高雄房仲林家勝】的個人觀察來看,部分買方看到低訂金、低簽約金或工程期零付款,容易先以「目前付得出來」判斷是否購買。

但真正應確認的是:

  • 完工時銀行可能核貸多少。

  • 若少貸5%,能否立即補足。

  • 稅費、登記、保險及管理費是否已準備。

  • 家具、家電與裝潢是否另有預算。

  • 施工期間若收入下降,是否仍能持續付款。

  • 是否保留至少6至12個月家庭固定支出。

預售屋付款規劃應先用較保守的房貸成數試算,再決定是否能負擔,而不是先簽約後再期待未來收入或房價上漲解決資金問題。

常見問題 FAQ

預售屋頭期款10%就能買房嗎?

不一定,10%可能只是簽約初期款,不是完整自備款。

後續通常還有工程款、交屋自備款、貸款不足差額、稅費、登記、代辦、家具及裝潢費用。

工程期零付款比較划算嗎?

不一定,它只是延後付款,不會自動降低房地總價。

買方應確認後期需要一次支付多少,以及交屋時房貸不足能否補足。

建商可以每個月固定收工程款嗎?

工程款原則上要對應已完成的工程進度,不能只以月份作為唯一條件。

除簽約款與開工款外,每次付款間隔至少20日。若通知與契約或進度不符,應要求建商說明。

預售屋貸款不足可以直接解約嗎?

不一定,要看不足原因及契約規定。

可歸責於買方時,通常須自行補足;不可歸責雙方且差額超過原預定貸款金額30%時,才有契約所定的分期或解除選項。

交屋保留款是房屋總價5%嗎?

不是,應以房地總價5%計算。

買方從自備款中保留,待瑕疵修繕並經雙方複驗合格後支付。

建商可以限制只能驗屋一次嗎?

不能用不當條款限制買方對尚未修繕瑕疵的複驗權利。

驗收發現瑕疵時應記載於驗收單,由建商限期修繕並安排複驗。

預售屋簽約後可以換約出售嗎?

原則上不可以,只有法定親屬或主管機關核准的例外。

買方不應把換約當作資金不足或不想購買時的一般退場方式。

預售屋一定有履約擔保嗎?

契約應選擇法定履約擔保方式之一,但各方式保障內容不同。

買方要確認是續建保障、價金返還、信託管理或其他機制,並索取證明文件。

結論:預售屋付款要看完整自備款,不是只看低首付

預售屋付款五大階段為:

  1. 看屋、訂金及正式簽約。

  2. 施工期間工程款。

  3. 接近完工申請房貸。

  4. 產權移轉與稅費。

  5. 驗屋、交屋款及保留款。

簽約前請記住:

  • 訂金與每期付款都要有書面依據。

  • 契約應提供至少5日審閱。

  • 工程款應配合工程進度。

  • 每次工程款間隔至少20日。

  • 房貸成數只是預估,交屋前會重新審核。

  • 完整自備款以實際核貸金額計算。

  • 驗屋瑕疵可保留房地總價5%。

  • 預售屋原則上不能任意換約轉售。

  • 工程期零付款只是把資金需求延後。

預售屋能把部分付款分散到施工期間,但也把收入、利率、政策及核貸風險延長到未來。購買前應以較保守的房貸成數試算,並保留足夠的貸款差額及家庭緊急預備金。
